我国最长沙漠750千伏输变电工程建成投运,穿越塔克拉玛干等复杂地形

   时间:2024-12-14 16:20 来源:ITBEAR作者:顾雨柔

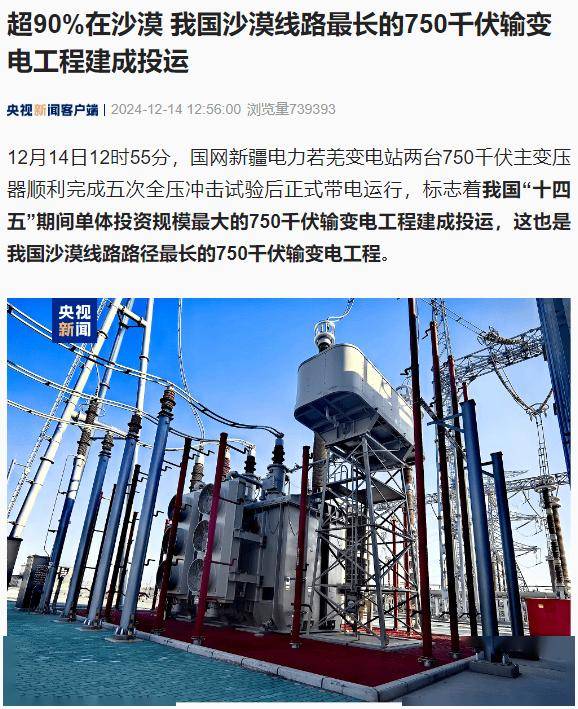

近日,国网新疆电力公司在若羌地区实现了一项重要里程碑,其若羌变电站内的两台750千伏主变压器在成功完成五次全压冲击试验后,正式投入带电运行状态。这一事件标志着我国“十四五”期间单体投资规模最大的750千伏输变电工程顺利竣工并投入使用,同时,这也是国内沙漠线路路径最长的同类工程。

据了解,该输变电工程有超过90%的线路位于塔克拉玛干沙漠南部,穿越沙漠的线路长度接近400公里。还有近200公里的线路分别穿越了博斯腾湖景区、台特玛湖湿地以及广袤的胡杨林区域。

新疆巴州至铁干里克至若羌的750千伏输变电工程,起点为新疆巴州的750千伏变电站,终点为若羌750千伏变电站。整个工程动态投资达到46.16亿元,新建线路总长880公里,沿途设立了1873基铁塔。工程自2023年3月25日正式开工建设,历经多个阶段的努力,终于迎来了今天的成功投运。

在工程建设过程中,施工团队面临了复杂多变的地形挑战,包括沙漠、湖泊、山地、湿地以及胡杨林保护区等。特别是,有16.8公里的线路穿越了风景秀丽的博斯腾湖景区,14.3公里线路穿越了台特玛湖湿地公园,还有长达145.8公里的线路穿越了胡杨林区域,这些都对施工技术和环境保护提出了极高的要求。
